Liên quan đến sự cố xôi lò cột điện tại dự án đường dây 500kV Lào Cai – Vĩnh Yên, đại diện Ban Quản lý dự án các công trình điện miền Bắc (NPTPMB) đã chính thức lên tiếng giải thích nguyên nhân và biện pháp khắc phục.
Sự cố xôi lò cột điện xảy ra như thế nào?

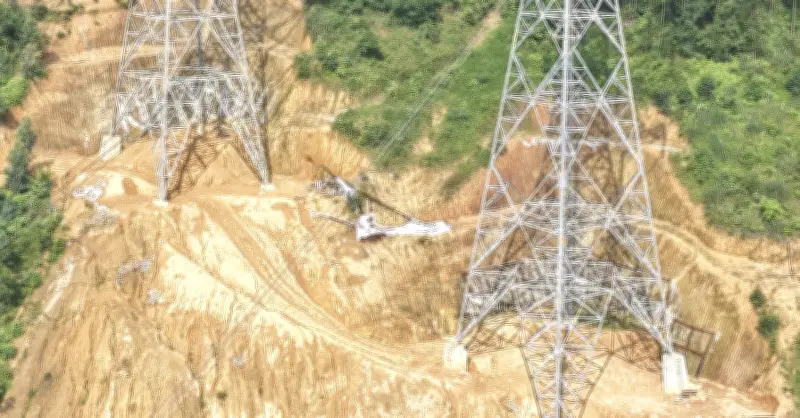

Theo thông tin từ NPTPMB, vào ngày 20/10/2024, trong quá trình thi công hạng mục móng cột tại vị trí cột số 123 thuộc địa phận huyện Văn Bàn, tỉnh Lào Cai, đã xảy ra hiện tượng xôi lò (sụt lún) cục bộ. Nguyên nhân ban đầu được xác định là do ảnh hưởng của mưa lớn kéo dài, làm yếu nền đất, kết hợp với địa chất khu vực có lớp đất yếu dày.
Ngay khi phát hiện sự cố, đơn vị thi công đã tạm dừng mọi hoạt động, tiến hành gia cố tạm thời và báo cáo lên ban quản lý dự án. Các chuyên gia kỹ thuật đã được điều động đến hiện trường để đánh giá mức độ ảnh hưởng và đưa ra phương án xử lý tối ưu.
Phản hồi từ Ban Quản lý dự án
Đại diện NPTPMB khẳng định, sự cố xôi lò không ảnh hưởng đến kết cấu chịu lực chính của cột điện và hoàn toàn có thể khắc phục được. Ban quản lý đã yêu cầu nhà thầu tập trung nhân lực, máy móc để xử lý dứt điểm trong thời gian sớm nhất, đảm bảo tiến độ chung của dự án.
“Chúng tôi đã chỉ đạo đơn vị thi công thực hiện các biện pháp kỹ thuật như đào bỏ phần đất yếu, thay thế bằng vật liệu đầm chặt, kết hợp với gia cố cọc xi măng đất để tăng khả năng chịu tải. Dự kiến công tác xử lý sẽ hoàn thành trong vòng 7 ngày tới”, ông Nguyễn Văn A, Phó Giám đốc NPTPMB cho biết.
Đảm bảo an toàn và tiến độ dự án
Đường dây 500kV Lào Cai – Vĩnh Yên có tổng chiều dài khoảng 230km, đi qua các tỉnh Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc. Dự án có vai trò quan trọng trong việc tăng cường năng lực truyền tải điện cho khu vực Tây Bắc và đồng bằng Bắc Bộ.
Ban quản lý dự án cam kết sẽ giám sát chặt chẽ quá trình thi công, đảm bảo các tiêu chuẩn kỹ thuật và an toàn lao động. Đồng thời, tăng cường kiểm tra địa chất tại các vị trí có nguy cơ cao để phòng ngừa sự cố tương tự.
“Với kinh nghiệm xử lý nhiều sự cố tương tự trong các dự án trước đây, chúng tôi tin tưởng sẽ khắc phục hoàn toàn sự cố này, không ảnh hưởng đến chất lượng và tiến độ chung của dự án”, đại diện NPTPMB nhấn mạnh.
Kế hoạch khắc phục chi tiết
- Đào bỏ toàn bộ phần đất yếu bị sụt lún.
- Thay thế bằng đá dăm hoặc cát đầm chặt theo đúng thiết kế.
- Gia cố thêm cọc xi măng đất xung quanh móng.
- Giám sát chặt chẽ quá trình thi công và nghiệm thu.
Dự kiến, toàn bộ công tác xử lý sẽ hoàn tất trước ngày 31/10/2024, đảm bảo bàn giao mặt bằng cho các hạng mục tiếp theo.
