Dự án Thủy điện Trị An mở rộng: Đầu tư 4.000 tỉ đồng, công suất 200MW, tiến độ đạt hơn 80%
Thủy điện Trị An mở rộng: Tiến độ đạt hơn 80%, đầu tư 4.000 tỉ đồng

Dự án Thủy điện Trị An mở rộng: Tiến độ thi công vượt 80%, hướng tới mục tiêu an ninh năng lượng

Dự án Nhà máy Thủy điện Trị An mở rộng, tọa lạc tại xã Trị An, tỉnh Đồng Nai, đã chính thức được Thủ tướng Chính phủ phê duyệt trong khuôn khổ Quy hoạch phát triển điện lực quốc gia giai đoạn 2021-2030, với tầm nhìn xa đến năm 2050. Đây là một bước tiến quan trọng trong chiến lược phát triển năng lượng bền vững của Việt Nam.

Thông tin chi tiết về dự án và tiến độ thi công

Dự án do Tập đoàn Điện lực Việt Nam (EVN) đảm nhận vai trò chủ đầu tư, với sự quản lý trực tiếp từ Ban Quản lý dự án Điện 3 (EVNPMB3). Tổng mức đầu tư lên đến gần 4.000 tỉ đồng, công suất lắp đặt dự kiến là 200MW, bao gồm 2 tổ máy, mỗi tổ 100MW. Các hạng mục chính của dự án bao gồm: kênh dẫn vào, cửa lấy nước, đường ống áp lực, nhà máy, kênh xả sau nhà máy, và đường vận hành.

Dự án tận dụng nguồn nước từ hồ chứa hiện hữu của Nhà máy Thủy điện Trị An, nhằm tối ưu hóa hiệu quả sử dụng tài nguyên. Khi đi vào hoạt động, dự án dự kiến sẽ bổ sung khoảng 113 triệu kWh điện mỗi năm cho hệ thống điện quốc gia, góp phần đáng kể vào việc bảo đảm an ninh năng lượng và nâng cao hiệu quả quản lý nguồn nước trên lưu vực sông Đồng Nai.

Banner rộng Pickt — ứng dụng danh sách mua sắm cộng tác cho Telegram

Sự tham gia của các nhà thầu và tiến độ thi công khẩn trương

Dự án được thực hiện bởi một liên danh gồm 6 doanh nghiệp nhà thầu hàng đầu: Tổng công ty Xây dựng Lũng Lô; Tổng công ty Sông Đà - CTCP; Công ty Cổ phần SCI E&C; Tổng công ty Xây dựng Trường Sơn; Công ty cổ phần Xây dựng 47; và Công ty cổ phần LILAMA 10. Hiện tại, khu vực kênh dẫn nước của dự án đang được các đơn vị thi công triển khai một cách khẩn trương.

Hằng tuần, liên danh các nhà thầu tổ chức các cuộc họp để đánh giá tiến độ dự án, đồng thời thảo luận các giải pháp nhằm tháo gỡ những vướng mắc và khó khăn trong quá trình thi công. Điều này giúp đẩy nhanh tiến độ và tạo tiền đề vững chắc cho việc triển khai các hạng mục trọng điểm trong thời gian sắp tới.

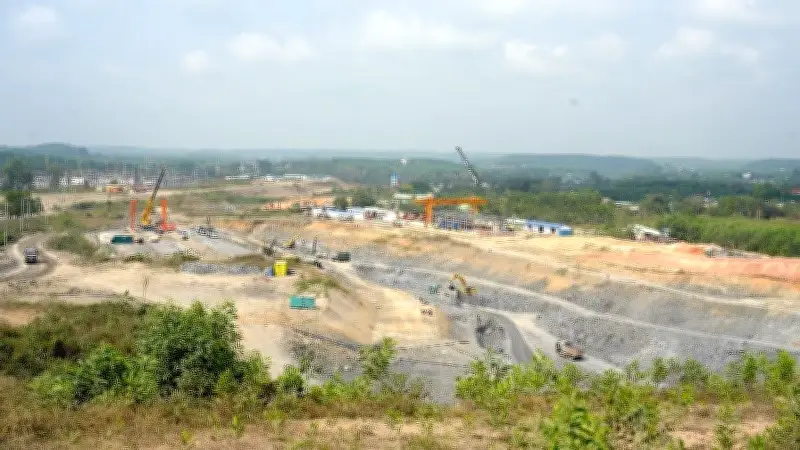

Công trường Dự án Nhà máy Thủy điện Trị An mở rộng đang được huy động mạnh mẽ về nhân lực và thiết bị. Các nhà thầu áp dụng phương thức thi công "3 ca, 4 kíp", tranh thủ thời tiết thuận lợi để đẩy nhanh tiến độ. Tính đến thời điểm hiện tại, tiến độ của nhiều hạng mục trong giai đoạn đào đắp đã đạt hơn 80%.

Đáng chú ý, các nhà thầu đã tiến hành đào sâu xuống nền đá khoảng 60m, với mục tiêu đạt độ sâu thiết kế là hơn 80m trong thời gian tới. Công trường đang từng bước lấy lại nhịp độ thi công nhờ sự điều hành quyết liệt và sự phối hợp chặt chẽ giữa các đơn vị liên quan.

Kế hoạch tương lai và ý nghĩa lịch sử của thủy điện Trị An

Trong Quý I năm 2026, Ban Quản lý dự án Điện 3 xác định trọng tâm là tiếp tục duy trì nhịp độ thi công cao, tập trung vào các hạng mục then chốt của dự án. Điều này nhằm đảm bảo dự án hoàn thành đúng tiến độ và phát huy tối đa hiệu quả.

Nhà máy thủy điện Trị An có một lịch sử lâu đời, được khởi công xây dựng từ những năm 1980 với sự hỗ trợ toàn diện từ Liên Xô trước đây. Công trình này là bậc thang thủy điện cuối cùng trên hệ thống sông Đồng Nai, chính thức hoàn thành và phát điện cả 4 tổ máy vào năm 1991, với tổng công suất thiết kế là 400MW.

Banner sau bài viết Pickt — ứng dụng danh sách mua sắm cộng tác với hình minh họa gia đình

Ngoài nhiệm vụ chính là sản xuất điện và cung ứng cho lưới điện quốc gia, thủy điện Trị An còn đóng vai trò quan trọng trong việc bảo đảm nước cho sinh hoạt, nông nghiệp, đẩy mặn và điều tiết lũ. Dự án mở rộng này không chỉ tăng cường năng lực sản xuất điện mà còn góp phần củng cố an ninh năng lượng và quản lý tài nguyên nước một cách bền vững.
