Hà Nội đẩy nhanh tiến độ dự án Vành đai 4, phấn đấu thông xe kỹ thuật tháng 6/2026
Chiều ngày 15/4, lãnh đạo Ủy ban Nhân dân Thành phố Hà Nội đã chủ trì một cuộc họp quan trọng với các Ban Chỉ đạo để rà soát chi tiết tiến độ triển khai các dự án hạ tầng giao thông trọng điểm trên địa bàn. Trọng tâm của cuộc họp là đánh giá hiện trạng và tháo gỡ khó khăn nhằm bảo đảm các công trình được hoàn thành đúng kế hoạch, đặc biệt là dự án đường Vành đai 4 - Vùng Thủ đô.
Giải phóng mặt bằng hoàn thành sớm, tiến độ thi công khả quan
Theo báo cáo từ Giám đốc Ban Quản lý dự án đầu tư xây dựng công trình giao thông Thành phố, công tác giải phóng mặt bằng cho dự án đường Vành đai 4 - Vùng Thủ đô, đoạn qua Hà Nội dài 59,2 km đi qua 17 phường và xã, đã cơ bản được hoàn thành. Tổng diện tích đất thu hồi đạt khoảng 800,15 ha, với 13/13 khu tái định cư đã xây dựng xong. Các hoạt động bồi thường, hỗ trợ và tái định cư đều được thực hiện đúng tiến độ, góp phần tạo thuận lợi cho việc thi công.
Hệ thống điện cao thế từ 110kV đến 500kV đã được di dời thành công, chỉ còn một số hạng mục hạ tầng kỹ thuật nhỏ lẻ tại các khu vực như Mê Linh, Hoài Đức, Yên Nghĩa và Tam Hưng đang trong giai đoạn hoàn thiện cuối cùng. Điều này cho thấy sự chuẩn bị kỹ lưỡng và hiệu quả từ phía các đơn vị liên quan.
Tiến độ thi công chi tiết và mục tiêu cụ thể
Về phần thi công, dự án thành phần 2.1 (đường song hành) đã hoàn thành khoảng 35 km trên tổng chiều dài 51,5 km bê tông nhựa, đạt giá trị sản lượng ước tính khoảng 85%. Mục tiêu được đặt ra là phấn đấu thông xe kỹ thuật cho các đoạn tuyến này vào tháng 6 năm 2026, đánh dấu một bước tiến quan trọng trong hành trình hoàn thành dự án.
Đối với dự án thành phần 3 (BOT), khởi công từ ngày 6/9/2025, tiến độ đang được đẩy nhanh một cách tích cực nhằm kịp thời phục vụ cho Hội nghị APEC 2027 dự kiến tổ chức. Sự chủ động này thể hiện quyết tâm của thành phố trong việc hoàn thiện hạ tầng giao thông để đón đầu các sự kiện quốc tế lớn.
Phần đầu tư công hiện đã triển khai 43 mũi thi công tại 9/12 gói thầu, tập trung chủ yếu vào các hạng mục cầu lớn như Hồng Hà, Mễ Sở và Hoài Thượng. Giá trị thực hiện đạt khoảng 10,6% so với hợp đồng, trong khi phần vốn từ nhà đầu tư đang hoàn tất thiết kế và thẩm định cho 57,8/66 km, dự kiến bắt đầu thi công từ tháng 4/2026.
Cam kết tài chính và chỉ đạo từ lãnh đạo thành phố
Các bên liên quan đã ký kết phụ lục hợp đồng và tái cơ cấu liên danh, giảm xuống còn 3 nhà đầu tư chính. Điều này tạo cơ sở vững chắc để ký kết hợp đồng tín dụng với số tiền khoảng 25.453 tỷ đồng trong tháng 4/2026, bảo đảm nguồn vốn ổn định cho dự án.
Tại cuộc họp, lãnh đạo UBND Thành phố đã ghi nhận và đánh giá cao tinh thần trách nhiệm của các sở, ngành và địa phương trong việc triển khai các dự án trọng điểm. Đặc biệt, công tác giải phóng mặt bằng cho dự án Vành đai 4 - Vùng Thủ đô đã được hoàn thành bàn giao sớm hơn kế hoạch 6 tháng, góp phần bảo đảm tiến độ chung và nhận được sự ghi nhận tích cực từ các cơ quan Trung ương.
Nhấn mạnh nhiệm vụ trong thời gian tới, lãnh đạo thành phố yêu cầu các đơn vị tiếp tục chủ động rà soát, kịp thời tháo gỡ mọi khó khăn và vướng mắc, đặc biệt là những vấn đề liên quan đến mặt bằng, nguồn vật liệu, biến động giá cả và tổ chức thi công. Đối với các vấn đề vượt quá thẩm quyền, cần báo cáo ngay lập tức để thành phố xem xét và chỉ đạo xử lý kịp thời, nhằm duy trì đà phát triển ổn định.
Tầm quan trọng và kỳ vọng từ dự án Vành đai 4

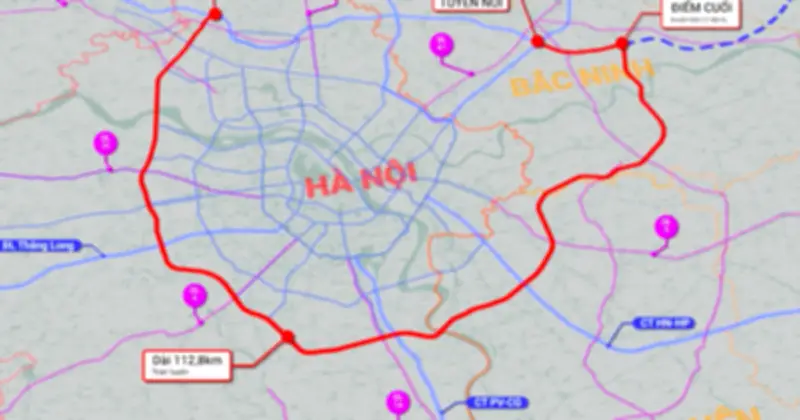

Dự án đường Vành đai 4 – Vùng Thủ đô Hà Nội có tổng chiều dài khoảng 112,8 km, đi qua 3 địa phương bao gồm Hà Nội, Hưng Yên và Bắc Ninh, với tổng mức đầu tư lên đến gần 86.000 tỷ đồng. Khi hoàn thành, dự án được kỳ vọng sẽ tạo ra động lực mạnh mẽ cho phát triển kinh tế - xã hội, tăng cường kết nối liên vùng và giảm thiểu đáng kể áp lực giao thông cho khu vực nội đô Hà Nội.
Với những tiến độ khả quan và sự chỉ đạo quyết liệt từ lãnh đạo, dự án Vành đai 4 hứa hẹn sẽ trở thành một huyết mạch giao thông quan trọng, góp phần nâng cao chất lượng cuộc sống và thúc đẩy tăng trưởng bền vững cho toàn vùng Thủ đô trong tương lai gần.
