Cần cẩu lớn nhất thế giới Big Carl nâng lò phản ứng 500 tấn cho nhà máy điện hạt nhân 61,9 tỷ USD
Big Carl nâng lò phản ứng 500 tấn cho nhà máy 61,9 tỷ USD

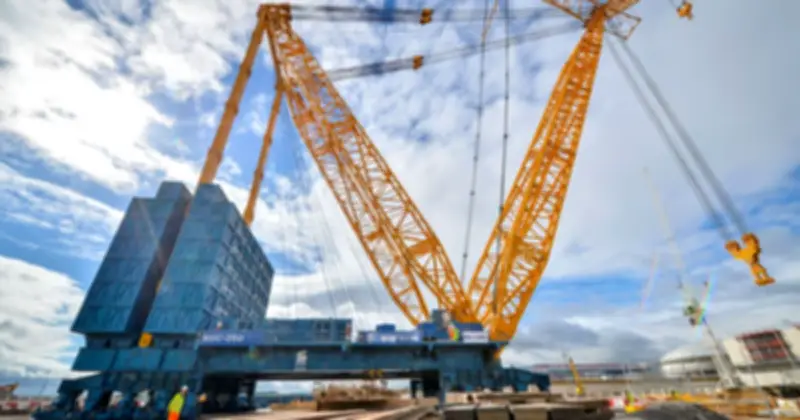

Cần cẩu trên cạn lớn nhất thế giới, biệt danh "Big Carl", đã hoàn thành nhiệm vụ nâng thân lò phản ứng (RPV) nặng 500 tấn lắp vào Tổ máy số 2 của Nhà máy điện hạt nhân Hinkley Point C tại Somerset, Vương quốc Anh. Quá trình nâng hạ và lắp đặt kéo dài 48 giờ, đánh dấu bước tiến quan trọng trong dự án năng lượng sạch trị giá 61,9 tỷ USD.

Big Carl – Cần cẩu khổng lồ của Bỉ

Big Carl, tên chính thức là Sarens SGC-250, do Tập đoàn Sarens (Bỉ) chế tạo. Với chiều cao lên tới 250 mét và sức nâng 5.000 tấn mỗi lần, đây là cần cẩu trên cạn lớn nhất thế giới về kích thước tổng thể và tầm với. "Gã khổng lồ" này chủ yếu đảm nhận việc nâng hạ các cấu kiện siêu trường, siêu trọng trong ngành công nghiệp năng lượng.

Nhiệm vụ 48 giờ căng thẳng

Theo Trung tâm điều hành Hinkley Point C, Big Carl đã nâng thân lò phản ứng thứ hai (RPV) nặng 500 tấn vào vị trí bên trong tòa nhà lò phản ứng của Tổ máy số 2. RPV dài 13 mét được nâng lên, xoay thẳng đứng bằng cần trục xoay vòng bên trong, sau đó hạ xuống cẩn thận lên vòng đỡ với khoảng cách chỉ 40 mm mỗi bên. Toàn bộ quá trình kéo dài 48 giờ.

Banner rộng Pickt — ứng dụng danh sách mua sắm cộng tác cho Telegram

Việc lắp đặt này diễn ra chưa đầy 12 tháng sau khi mái vòm thép khổng lồ được đóng kín tòa nhà lò phản ứng thứ hai.

Cải tiến giúp tiết kiệm thời gian và chi phí

Ban Quản lý dự án Hinkley Point C cho biết Tổ máy số 2 đang được xây dựng nhanh hơn 20-30% so với Tổ máy số 1 nhờ đổi mới và kinh nghiệm từ thiết kế giống hệt với cùng đội ngũ. Trước đó, RPV của Tổ máy số 1 được nâng bằng hệ thống nâng trên cao tạm thời cỡ lớn vào tháng 12/2024. Phương pháp mới dùng Big Carl vào tháng 6/2026 đã tiết kiệm không gian, thời gian và tiền bạc, theo thông tin từ Hinkley Point C.

Simon Parsons, Giám đốc điều hành dự án Hinkley Point C, cho biết: "Đây là một thành tựu to lớn của toàn bộ nhóm và là kết quả của nhiều tháng lập kế hoạch và phối hợp chặt chẽ giữa 10 nhà thầu chính tham gia. Chúng tôi cũng đã chứng kiến sự đổi mới mạnh mẽ để không chỉ đơn thuần là 'sao chép' từ việc lắp đặt lò phản ứng đầu tiên, mà còn sử dụng kinh nghiệm của mình để tiết kiệm thời gian, tiền bạc và giảm thiểu sự gián đoạn tại công trường. Điều quan trọng là, chúng tôi cũng đang áp dụng những bài học đó để đưa Tổ máy số 2 vượt xa Tổ máy số 1 ở cùng giai đoạn, với nhiều tài liệu hơn và nhiều nhiệm vụ được hoàn thành hơn."

Lợi ích cho các dự án tương lai

Những cải tiến này dự kiến sẽ mang lại lợi ích cho việc xây dựng hai tổ máy tại Sizewell C, nhà máy điện hạt nhân công suất 3,2 GW đang xây dựng trên bờ biển Suffolk, Anh. Cả hai tổ máy tại Hinkley Point C đều sử dụng lò phản ứng EPR công suất 1.630 MW do Tập đoàn điện lực nhà nước EDF của Pháp cung cấp. Sizewell C cũng dùng công nghệ tương tự.

Tiến độ và sản lượng dự kiến

Việc xây dựng Hinkley Point C-2 bắt đầu vào tháng 12/2019, trong khi C-1 khởi công tháng 12/2018. Năm 2024, EDF cho biết dự án có thể bị trì hoãn ít nhất đến năm 2029, với chi phí tăng lên tới 46 tỷ bảng Anh (53 tỷ Euro, 61,9 tỷ USD theo tỷ giá thời điểm đó). Theo kịch bản mới nhất, một trong hai tổ máy dự kiến vận hành vào năm 2029.

Sau khi hoàn thành, Hinkley Point C dự kiến sản xuất đủ điện cho khoảng 6 triệu hộ gia đình trong 60 năm, giúp giảm phụ thuộc vào nhiên liệu hóa thạch nhập khẩu.
